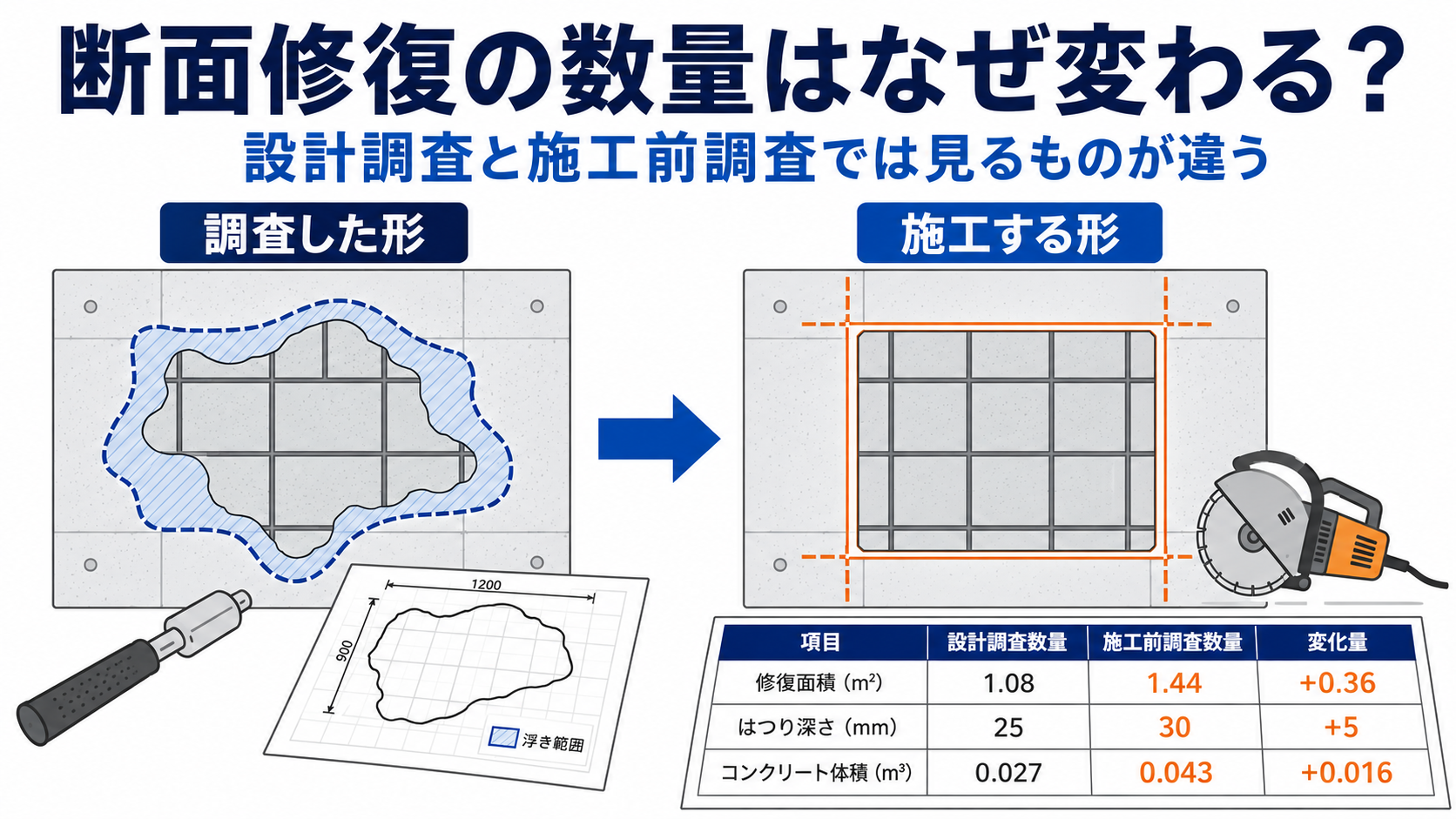

断面修復工では、設計図面に記載された補修数量と、施工前調査後の数量が一致しないことがよくあります。
施工者から見ると、これは珍しいことではありません。実際の現場では、設計数量から変わる方が一般的です。
その理由は、設計コンサルが行う調査と、施工者が行う施工前調査では、同じ浮きや剥離を調べていても目的が異なるからです。
設計調査では、基準に沿ってコンクリートの浮き・剥離・鉄筋露出などを把握し、補修の必要性と設計数量を整理します。
一方、施工前調査では、その範囲に実際にカッターを入れ、はつり、鉄筋を処理し、断面修復材を確実に充填できるかまで確認します。
この記事では、設計数量が施工段階で変わる理由と、現場照査から施工までの実務的な流れを整理します。
結論|施工前調査は劣化範囲を施工可能な形へ変換する作業
施工前調査は、設計調査をやり直す作業ではありません。
設計で把握された劣化範囲を確認し、実際に施工できる形状と深さへ変換する作業です。
例えば、設計図面に記載された補修範囲が、次のような形になっていることがあります。
- 曲線が多く入り組んでいる
- 細長い範囲になっている
- 小さな補修箇所が近接している
- 鋭い角や細い健全部が残る
- 実際にカッターを入れにくい形になっている
劣化範囲としては正しくても、その形のまま施工できるとは限りません。
施工者は、カッターを入れられるか、はつりができるか、断面修復材を確実に充填できるか、仕上げまで成立するかを確認し、必要に応じて施工範囲の形を整えます。
この調整によって面積が増減するため、設計数量と施工数量に差が生まれます。

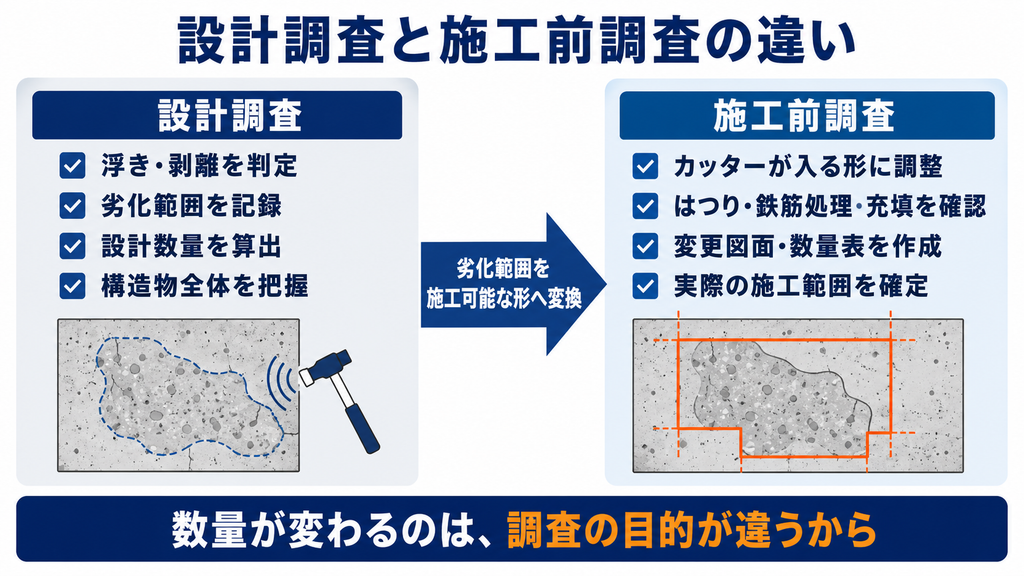

設計調査と施工前調査の目的は違う
設計調査と施工前調査の違いは、次のように整理できます。

数量が変わったからといって、直ちに設計調査が間違っていたとはいえません。
設計調査と施工前調査では、調査を行う時期、足場などの接近条件、確認できる範囲、調査後に必要となる成果が異なります。
施工前調査では、設計で示された劣化範囲を、現場で施工可能な状態まで具体化します。
一番多いのは「この形にどうやってカッターを入れるのか」という問題
断面修復の施工前調査で特に多いのが、設計された補修形状のままではカッターを入れられないケースです。
打音調査で確認された浮きの形は、必ずしも四角形や直線にはなりません。実際の劣化範囲は、曲線や細長い形、不規則な形になることがあります。
しかし、その形をそのままカッターで切ろうとすると、次の問題が発生します。
- カッターが入らない部分ができる
- 切断線が細かく複雑になる
- 角部に余計な切り込みが入る
- 細いコンクリートが残る
- はつりや断面修復材の充填が難しくなる
- 補修後の境界が複雑になる
そこで施工前調査では、確認された劣化を取り残さないことを前提に、施工できる形へ補修範囲を整えます。
ただし、施工しやすいという理由だけで、施工者が無断で範囲を広げるものではありません。変更図面と数量表を作成し、元請や監督員の確認を受けてから施工範囲を確定します。
国土交通省中部道路メンテナンスセンターも、断面修復工の留意点として、施工前の鉄筋探査と打音調査、フェザーエッジの回避、はつり範囲を拡張する場合の判断などを挙げています。
参考:断面修復工法施工時の留意点|国土交通省中部道路メンテナンスセンター
補修深さは施工前調査だけでは完全に決まらない
補修面積は施工前にマーキングできますが、補修深さは表面からの調査だけでは完全に確定できない場合があります。
実際にはつってみると、想定より脆弱部が深いことや、鉄筋周囲まで劣化が進んでいることがあります。反対に、想定より浅い位置で健全なコンクリートが確認できる場合もあります。
そのため、補修深さは次の条件を確認しながら判断します。
- はつり後のコンクリートの状態
- 浮きや脆弱部が残っていないか
- 鉄筋の露出・腐食状況
- 鉄筋裏へ断面修復材を充填できるか
- 設計図書や施工要領の規定
- 元請・監督員との協議内容
面積だけでなく深さも変わる可能性があるため、設計数量をそのまま材料発注量や施工日数に置き換えると、材料不足や工程遅延につながります。
現場照査から施工までの基本的な流れ
実務では、次の流れで施工範囲を確定します。
1.現場照査
設計図面の補修位置を現地で確認し、近接打音調査などによって浮き・剥離・欠損範囲を確認します。
同時に、カッターを入れられるか、はつりや充填作業が成立するかという施工性も確認します。
2.変更図面の作成
調査結果をもとに、補修箇所の位置と、施工可能な形に整えた補修範囲を図面へ反映します。
部材名、位置、補修範囲が現地と図面で対応できるように整理します。
3.数量表の作成
変更図面をもとに補修面積を集計し、設計数量との差を整理します。
補修深さに区分がある場合は、深さごとに数量を分けて管理します。
数量表を作成した段階で、増減数量が変更対象になるか、変更可能な上限、想定以上に劣化が深かった場合の対応を確認します。
補修数量が予算を超える場合は、施工者判断で補修深さを打ち切らず、補修箇所の優先順位や次年度施工を含めて協議します。
4.現場立会
施工前に元請・監督員へ補修範囲を確認してもらい、マーキングした範囲、変更図面、数量表の整合を確認します。
この段階で施工範囲を共有しておけば、施工後の数量協議や追加施工の食い違いを減らせます。
5.カッター・はつり施工
確定した範囲にカッターを入れ、脆弱なコンクリートを除去します。
はつり中に想定外の劣化が確認された場合は、施工者だけで範囲や深さを決めず、元請へ報告します。
6.はつり後の不可視部確認
はつり後の状態は、断面修復材を施工すると見えなくなります。
そのため、補修材で隠れる前に立会を行い、次の内容を確認します。
- 脆弱部が除去されているか
- 健全部まで到達しているか
- 鉄筋の腐食や断面欠損がないか
- 必要な鉄筋処理ができているか
- 補修範囲と深さが適切か
- 断面修復材を確実に充填できる状態か
施工前の立会は「どこを補修するか」の確認です。
はつり後の立会は「補修材で隠す前の状態が適切か」の確認です。
この2つを分けて考えることが重要です。
数量変更に備えて残しておきたい記録
設計数量と施工数量に差が出る場合は、数量だけでなく、その根拠を残す必要があります。
最低限、次の記録を整理します。
- 現場照査時の全景写真
- 補修範囲をマーキングした写真
- スケールを入れた計測写真
- 補修位置を反映した変更図面
- 補修面積と深さをまとめた数量表
- 施工前立会の記録
- はつり後の不可視部写真
- はつり後立会の記録
- 設計数量との差が生じた理由
「打音調査で増えました」だけでは、後から数量差の理由を確認できません。
どの位置が、どのような理由で、どれだけ変わったのかを、図面・数量・写真で対応させることが重要です。
まとめ|数量が変わることより、変更根拠を施工前に共有する
断面修復の設計数量と施工数量が一致しないことは、珍しいことではありません。
設計調査では、基準に沿って劣化状況を把握し、補修の必要性と設計数量を整理します。
施工前調査では、その範囲を実際にカッターで切り、はつり、鉄筋を処理し、断面修復材を充填できる形へ変換します。
そのため、施工可能な形に補修範囲を整えれば、数量が増減することがあります。
重要なのは、数量差をなくすことではありません。
現場照査、変更図面、数量表、施工前立会を通じて、変更した範囲と理由を施工前に共有することです。
さらに、はつり後には補修材で見えなくなる部分を確認し、記録を残してから断面修復へ進みます。
設計調査と施工前調査の役割を分けて考えることで、数量変更を単なるトラブルではなく、確実な施工に必要な調整として管理できます。
※本記事は、補修工事の施工管理経験および公開資料をもとに、実務上の考え方を整理したものです。現場条件、設計条件、契約条件、使用材料、仕様改定等により、適切な調査・施工方法は異なります。実施工にあたっては、設計図書、契約図書、発注者・監督員・元請との協議内容、各製品の最新仕様書・施工要領書・SDS等を確認してください。
