上向き断面修復材が落ちるとき、まず疑うのは付けすぎ|厚塗りを避ける施工の考え方

上向き断面修復材が付けすぎによって落下する原因と対策 施工管理

橋梁床版の下面やトンネル上部など、上向きで断面修復材を左官施工すると、付けた材料が垂れたり、まとまって落ちたりすることがあります。

このとき、

  • 材料が悪いのではないか
  • プライマーが足りないのではないか
  • もっと硬く練った方がよいのではないか

と考えがちです。

しかし、私が最初に確認するのは、一度に付ける量が多すぎないかです。

上向き施工では、材料が硬化する前から自重がかかります。下地処理や配合に問題がなくても、一度に厚く付けすぎれば、下地との付着が材料の重さに負けて落下しやすくなります。

この記事では、上向き断面修復材が落ちるときの確認順序と、薄付けを重ねて施工する考え方を整理します。

結論|上向き施工は薄く擦り付けてから本付けする

上向き断面修復では、最初から必要厚さまで一度に付けようとしません。

私の場合は、まず材料を薄く擦り付け、下地へ食い付かせます。その後、一度の付け量を抑えながら、必要な厚さまで重ねていきます。

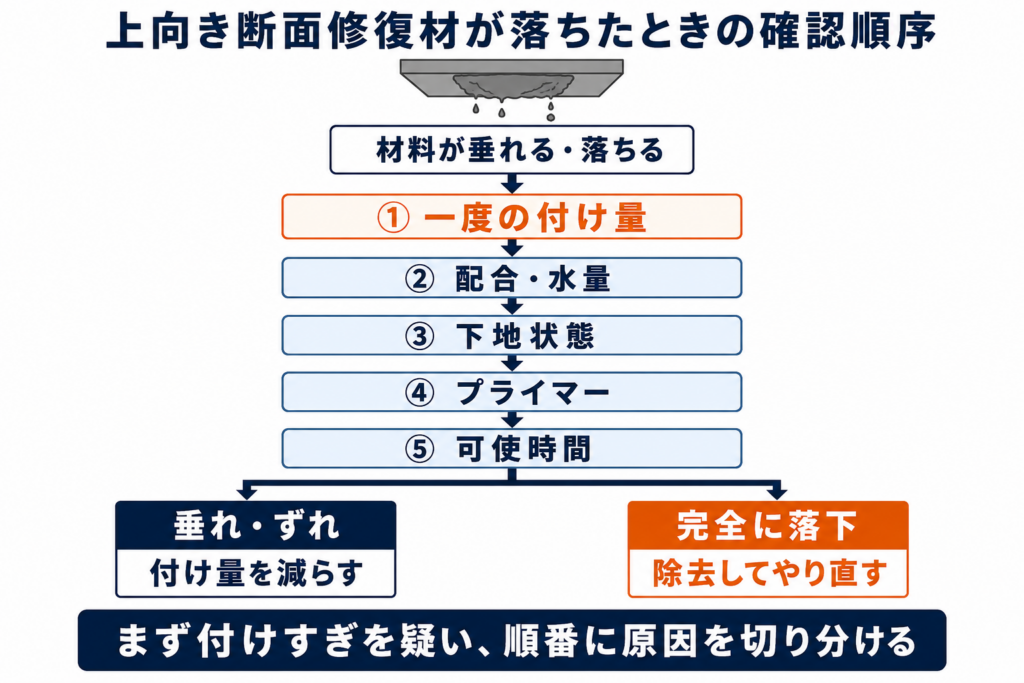

材料が垂れる、ずれる、落ちるといった症状が出たときは、まず次の順番で確認します。

  1. 一度に付ける量が多すぎないか
  2. 材料の練り上がりが軟らかすぎないか
  3. 規定水量・練混ぜ時間を守っているか
  4. 下地に粉じん、脆弱部、余分な水分が残っていないか
  5. プライマーや吸水調整の状態が施工要領どおりか
  6. 材料の可使時間や塗り重ね時間を超えていないか

重要なのは、「落ちた=材料が悪い」とすぐに決めないことです。

上向き施工では、材料、下地、配合、時間、施工厚のすべてが関係します。その中でも、現場ですぐに見直せるのが一度の付け量です。

上向きでは材料の重さが最初から下向きに働く

側面施工では、材料を下地へ押し付けながら積み上げられます。

一方、上向き施工では、付けた直後から材料の重さが下地から引き離す方向に働きます。

一度に厚く付けるほど、硬化前の材料へかかる自重は大きくなります。そのため、材料が高性能であっても、施工要領で定められた一層の施工厚を超えれば、垂れや落下のリスクが高くなります。

公開されている製品情報を見ても、天井面の施工厚は材料によって異なります。

例えば二瀬窯業の断面修復材では、天井面10mm厚の製品と15mm厚の製品が示されています。一方、MUマテックスの厚付タイプでは、天井面で一層40mmまで施工できる製品もあります。

つまり、現場共通の数字を決めるのではなく、使用する材料の最新版施工要領で、部位別の一層施工厚を確認することが前提です。

参考:

最初の擦り付けは、下地との接触を作る工程

上向き施工で大切なのは、最初から厚さを作ることではなく、材料を下地へ確実に接触させることです。

私は、最初に薄く材料を取り、コテで押し込むように繰り返し擦り付けます。

この段階では、仕上げ厚さを作ることよりも、凹凸のある下地へ材料を食い付かせることを優先します。

鉄筋裏や狭い部分も、見える表面だけを覆うのではなく、空隙を残さないように押し込みます。

国土交通省中部道路メンテナンスセンターも、断面修復工の留意点として、鉄筋裏への充填や塗り重ねの重要性を挙げています。

参考:断面修復工法施工時の留意点|国土交通省中部道路メンテナンスセンター

ただし、プライマー塗布後にどのタイミングで材料を施工するか、最初の層をどの程度付けるかは製品ごとに異なります。現場経験だけで一律に決めず、使用材料の施工要領を優先します。

一箇所を一気に仕上げず、複数箇所を回る

上向き施工で施工箇所が複数ある場合は、一箇所を無理に厚付けして完成させるより、薄付けしながら複数箇所を回る方が進めやすいことがあります。

例えば、

施工箇所Aへ一層目を施工

施工箇所Bへ一層目を施工

施工箇所Cへ一層目を施工

施工箇所Aへ戻って状態を確認

という流れです。

別の箇所を施工している時間を、先に付けた層の待ち時間として使えます。

この方法なら、一箇所で硬化を待ち続ける必要がなく、工程全体として薄付け多層を組みやすくなります。

ただし、塗り重ね可能な時間や層間処理は材料ごとに違います。単に時間を空ければよいのではなく、施工要領に定められた状態と時間を確認してから次層へ進みます。

落ち始めたときの対応

垂れやずれが出た段階

材料がまだ完全には落ちていなくても、表面が垂れる、厚みが下へずれる、コテを離すと動く場合は、そのまま付け足しません。

まず一度の付け量を減らし、練り上がり、規定水量、下地状態、施工時間を確認します。

付け足して押さえ込もうとすると、材料全体がさらに重くなり、まとまって落ちることがあります。

躯体から完全に落ちた場合

材料が躯体から完全に落ちた場合は、落下した材料を押し戻したり、拾って再使用したりしません。

落下箇所を確認し、残っている弱い層や付着していない材料を除去します。そのうえで、

  • 下地に粉じんや脆弱部が残っていないか
  • 下地の含水状態が適切か
  • プライマーの再施工が必要か
  • 材料の配合と可使時間に問題がなかったか
  • 一度の施工厚が大きすぎなかったか

を確認し、使用材料の施工要領に沿って下地処理またはプライマーからやり直します。

落ちた材料を戻して表面だけ整えても、下地との付着が回復したことにはなりません。

付けすぎ以外に確認する原因

一度の付け量を減らしても落ちる場合は、次の条件を確認します。

規定水量を超えていないか

施工しやすくするために水を増やすと、材料が軟らかくなり、上向き面で保持しにくくなることがあります。

水量は目分量にせず、製品の規定範囲で計量します。

練混ぜ不足や練りむらがないか

袋の一部だけを使用したり、攪拌時間が短かったりすると、材料の状態が安定しません。

指定された機械、攪拌時間、練混ぜ量を確認します。

下地処理が不足していないか

はつり面に粉じん、浮き、脆弱部、付着物が残っていれば、材料を押し付けても下地と一体化しません。

はつり後の確認、清掃、下地処理を終えてから断面修復へ進みます。

プライマーの状態が合っているか

プライマーは、多く塗れば付着がよくなるとは限りません。

塗布量、乾燥状態、材料を付けるタイミングが製品の施工要領に合っているかを確認します。

可使時間を超えていないか

練り上がり直後は施工できても、時間が経つと材料の状態が変わります。

硬くなった材料へ水を足して練り戻さず、可使時間を超えた材料は使用しません。

記録しておきたい項目

材料の垂れや落下が起きた場合は、原因を後から確認できるように次の記録を残します。

  • 使用材料と製造ロット
  • 一袋当たりの水量
  • 練混ぜ開始・完了時刻
  • 施工開始時刻
  • 気温、天候、施工面の状態
  • 一層ごとのおおよその施工厚
  • プライマー塗布から材料施工までの時間
  • 落下前後の写真
  • 除去、清掃、再施工の写真

「材料が落ちた」という結果だけでなく、そのときの配合、時間、厚さ、下地状態を残すことで、次の施工で何を変えるべきか判断しやすくなります。

まとめ|材料を変える前に、一度の付け量を見直す

上向き断面修復材が落ちたとき、私が最初に疑うのは一度の付けすぎです。

上向き面では材料の自重が下地から引き離す方向に働くため、最初から厚く付けるほど落下しやすくなります。

基本は、

薄く擦り付けて下地へ食い付かせ、一度の付け量を抑えながら重ねる

ことです。

それでも落ちる場合は、規定水量、練混ぜ、下地処理、プライマー、可使時間を順番に確認します。

完全に落下した材料は戻さず、下地の状態を確認して、必要な工程からやり直します。

ただし、施工可能厚、塗り重ね時間、プライマーの扱いは製品ごとに異なります。現場共通の数字で判断せず、設計図書と使用材料の最新版施工要領を確認して施工します。


※本記事は、補修工事の施工管理経験および公開資料をもとに、実務上の考え方を整理したものです。現場条件、設計条件、契約条件、使用材料、仕様改定等により、適切な調査・施工方法は異なります。実施工にあたっては、設計図書、契約図書、発注者・監督員・元請との協議内容、各製品の最新仕様書・施工要領書・SDS等を確認してください。
