コンクリートにひび割れがあれば、ひび割れ注入工を考える。

浮きや剥離があれば、悪い部分をはつって断面修復を行う。
どちらも補修方法として間違いではありません。
ただし、見えている変状だけを見て工法を決めると、ひび割れを閉じたのに再び開いたり、断面修復した周囲から再劣化したりすることがあります。
同じように見えるひび割れでも、発生した原因や進行性が違えば、補修に必要な性能も変わるからです。
この記事では、コンクリートの変状を「初期欠陥」「損傷」「劣化」に分けて考える理由と、現場で最初に確認したいポイントを整理します。
結論|「何が見えるか」だけでなく「なぜ起きたか」を確認する
ひび割れは現象です。
ひび割れが発生した原因そのものではありません。
そのため、補修工法を決める前に、少なくとも次の3点を分けて考える必要があります。
- 施工時に生じた初期欠陥なのか
- 地震や衝突などによる損傷なのか
- 塩害や中性化など、時間とともに進行する劣化なのか

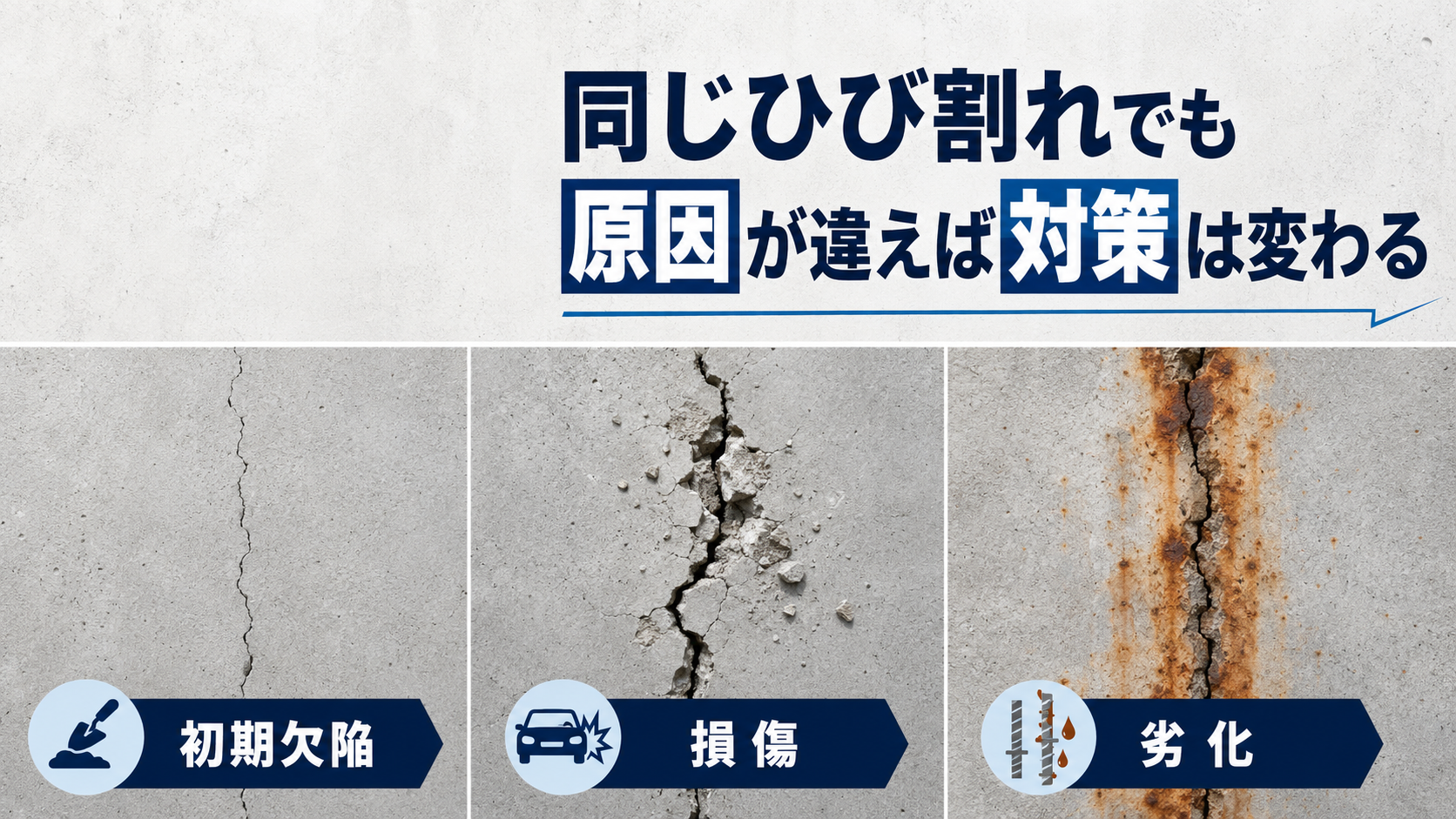

例えば、乾燥収縮によるひび割れ、車両衝突によるひび割れ、塩害による鉄筋腐食ひび割れは、外から見ればすべて「ひび割れ」です。
しかし、補修で止めなければならない原因は同じではありません。

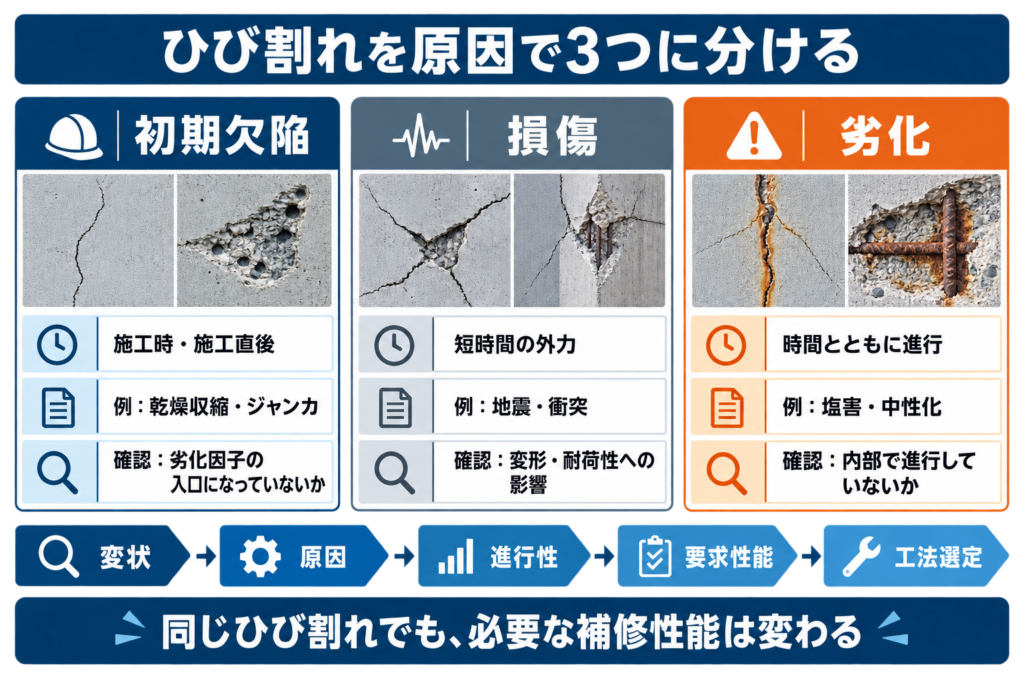

コンクリートの変状は3つに分けて考える
コンクリートに現れる変状は、大きく次の3種類に分けて考えられます。
| 区分 | 基本的な考え方 | 例 | 確認したいこと |
|---|---|---|---|
| 初期欠陥 | 施工時または施工後の早い段階で生じた変状 | 乾燥収縮ひび割れ、ジャンカ、コールドジョイント、砂すじ | 現在も動いているか、劣化因子の入口になっていないか |
| 損傷 | 地震、衝突、過大な外力などによって短時間で生じた変状 | 車両衝突によるひび割れ・剥離、地震によるひび割れ | 構造や部材に影響がないか、外力が再び作用するか |
| 劣化 | 時間の経過とともに進行する変状 | 塩害、中性化、凍害、化学的侵食、ASR、疲労 | 原因が現在も続いているか、内部でどこまで進行しているか |
大切なのは、表の区分名を暗記することではありません。
その変状が「すでに落ち着いているのか」「今後も進むのか」「内部で別の現象が続いているのか」を考えることです。
初期欠陥|施工時に生じた変状
初期欠陥は、コンクリートの施工時や、施工後の比較的早い段階で生じた変状です。
代表的なものとして、次のような変状があります。
- 乾燥収縮によるひび割れ
- ジャンカ
- コールドジョイント
- 砂すじ
初期欠陥だからといって、必ずしも軽微とは限りません。
例えば、ひび割れやジャンカが水や塩化物イオンの侵入口になれば、そこから将来の劣化につながる可能性があります。
そのため、現場では「施工時にできたものだから進行しない」と決めつけず、現在の環境条件や内部の状態まで確認します。
初期欠陥そのものが落ち着いていても、劣化因子の入口として機能しているなら、それを遮断する性能が必要です。
損傷|短時間の外力によって生じた変状
損傷は、地震や車両衝突などの外力によって、短時間で生じたひび割れや剥離です。
塩害や中性化のように、原因そのものが時間とともに進行する劣化とは分けて考えます。
ただし、損傷後のひび割れを放置すれば、水や塩化物イオンが侵入し、そこから新たな劣化が始まることがあります。
また、衝突や地震によって部材が変形している場合は、ひび割れを閉じるだけでは十分とは限りません。
現場では、次のような点を確認します。
- どのような外力が作用したのか
- ひび割れ以外に変形やずれがないか
- 鉄筋や部材の耐荷性能に影響がないか
- 同じ外力が再び作用する可能性があるか
- 補修前に構造上の確認が必要ではないか
損傷の場合は、表面のひび割れだけでなく、構造や部材への影響を確認することが重要です。
劣化|時間の経過とともに進行する変状
劣化は、時間の経過とともに進行する現象です。
代表的な劣化機構には、次のようなものがあります。
- 塩害
- 中性化
- 凍害
- 化学的侵食
- アルカリシリカ反応(ASR)
- 疲労
例えば塩害では、塩化物イオンがコンクリート内部へ侵入し、鉄筋位置で腐食が始まります。
鉄筋が腐食して膨張すると、コンクリートにひび割れ、浮き、剥離、鉄筋露出などが現れます。
この段階でひび割れだけを閉じても、内部の鉄筋腐食が続けば再び変状が現れる可能性があります。
劣化によるひび割れでは、見えているひび割れを処理するだけでなく、次の点を考える必要があります。
- 劣化因子の侵入を抑える必要があるか
- コンクリート内部に劣化因子が残っていないか
- すでに始まった鉄筋腐食を抑える必要があるか
- 脆弱なコンクリートをどこまで除去するか
- 部分補修で管理するか、より根本的な対策を行うか
つまり、劣化の場合は「ひび割れを埋める」以外の要求性能が必要になることがあります。
ひび割れ注入だけで十分かを考える
ひび割れ注入工には、ひび割れを閉塞し、そこから水や塩化物イオンなどが侵入するのを抑える役割があります。
しかし、ひび割れ注入工が、すべての劣化原因を取り除くわけではありません。
例えば、次のような場合は、注入だけで十分かを検討する必要があります。
- 現在もひび割れが動いている
- 内部の鉄筋腐食が進行している
- コンクリート内部に多量の塩化物イオンが残っている
- 漏水や水分供給が今後も続く
- 部材の変形や構造上の問題がある
注入するかどうかだけでなく、補修後に何を止め、何を回復させたいのかを先に整理します。
現場で最初に確認したい6つのこと
ひび割れの原因を現場で考えるときは、次の順番で確認すると整理しやすくなります。
1.いつ発生したか
竣工直後からあったのか、地震や衝突の後に発生したのか、供用中に徐々に増えたのかを確認します。
過去の点検記録や写真があれば、発生時期と変化を比較します。
2.進行しているか
ひび割れ幅や長さが増えているか、周辺に新しいひび割れが発生していないかを確認します。
一度の現地調査だけで判断できない場合は、計測や継続観察が必要です。
3.水や劣化因子の供給が続いているか
漏水、滞水、飛来塩分、凍結防止剤、排気ガスなど、変状に影響する環境条件を確認します。
補修後も同じ環境が続くなら、その条件を考慮した工法が必要です。
4.鉄筋腐食の兆候があるか
錆汁、浮き、剥離、鉄筋露出がある場合は、内部の鉄筋腐食を疑います。
ひび割れだけでなく、周囲を打音調査するなどして変状範囲を確認します。
5.外力や変形の影響があるか
衝突痕、部材のずれ、段差、変形、異常なたわみなどがないか確認します。
構造上の影響が疑われる場合は、施工者だけで補修方法を決めません。
6.周囲にも同じ変状がないか
劣化による変状は、見えている一箇所だけで進んでいるとは限りません。
同じ部材、同じ環境条件、同じ鉄筋かぶりの範囲に、同様の変状がないかを確認します。
着手前の現地調査の進め方は、既存記事「補修工事の現地調査で何を見る?」でも整理しています。
現場で原因を断定しない
現場で変状を見たときに仮説を持つことは重要です。
ただし、外観だけで劣化原因を断定するのは危険です。
必要に応じて、次のような情報を組み合わせます。
- 設計図書、施工記録、過去の点検記録
- ひび割れ幅、長さ、分布、方向
- 打音調査結果
- 鉄筋位置とかぶり
- 中性化深さ
- 塩化物イオン量
- 鉄筋腐食や断面欠損の状況
- 漏水、滞水、周辺環境
- 構造上の変位や外力履歴
施工者の役割は、その場で診断を確定することではありません。
見えている変状と考えられる原因を整理し、追加確認が必要な点を元請や監督員へ共有し、協議できる状態にすることです。
原因を整理してから工法を比較する
補修工法は、次の順番で考えます。
- 見えている変状を記録する
- 発生原因の仮説を立てる
- 調査や資料で仮説を確認する
- 補修に必要な性能を決める
- 必要性能を満たす工法を比較する
- 施工性、工期、コスト、施工体制を確認する
- 関係者と協議して決定する
既存記事「補修工法はどう選ぶ?」では、必要性能を満たす候補の中から、施工性・工期・コスト・施工体制を比較する考え方を整理しています。
今回の記事は、その比較を始める前に行う「原因と必要性能の整理」に当たります。
まとめ|変状から工法へ飛ばない
ひび割れ、浮き、剥離は、現場で確認できる変状です。
同じひび割れでも、施工時の初期欠陥、地震や衝突による損傷、塩害や中性化による劣化では、補修で止めるべき原因が異なります。
そのため、
ひび割れがあるから注入する
で終わらず、
なぜ発生したのか、現在も進行しているのか、補修後に何を止める必要があるのか
を整理することが重要です。
変状から工法へ直接飛ばず、原因、進行性、要求性能を確認してから工法を選ぶことで、早期の再劣化や補修目的の食い違いを減らせます。
